Un chantier par étapes
Après validation de la formule nécessaire à la fabrication du mélange par un laboratoire (du fabricant en général), un sol stabilisé peut être installé. La fiche technique T67 du CIM Bétons contient toutes les caractéristiques, préconisations et bonnes pratiques nécessaires à la mise en œuvre des sols stabilisés :
1. Préparation du support
- plateforme de classe PF2 (module ≥ 50 MPa), pentée d’au moins 2 cm/m, avec l’installation d’un exutoire ;
- pour ramener la plateforme au niveau de portance requis, l’apport d’une couche de forme en graves non traitées (exemple : 0/31,5), compactées sur minimum 20 cm, peut s’avérer nécessaire ;
- le support du so stablisé sera humidifié avant épandage par temps chaud et sec.
2. Malaxage
- possibilité d’être approvisionné sur site (par camion-benne bâché) ;
- pour des mélanges réalisés sur site, l’utilisateur doit utiliser une bétonnière et respecter les dosages et recommandations du fournisseur.
3. Épandage
- l’épandage du sable stabilisé sur la plateforme se fait en une seule couche en tenant compte d’un foisonnement de 25 à 30 %. En l’absence de niveleuse, cette opération peut s’effectuer à la main entre deux bastaings nivelés à la cote du matériau foisonné ;
- pour limiter l’érosion ou l’affaissement des matériaux, il est conseillé d’effectuer un calage systématique en rive ;

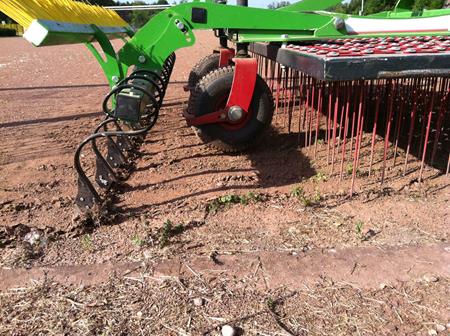

- le réglage de la surface est effectué à la règle manuelle, au râteau, à la niveleuse ou au finisseur suivant la taille du chantier.
4. Compactage
- le délai de compactage du sol stabilisé ne doit pas excéder 2 heures à compter du début de fabrication du mélange ;
- le compactage intervient dès la fin du réglage, il est réalisé :
• soit avec une dame ou une plaque vibrante pour les plus petits chantiers, ou lorsque la largeur de la structure ne permet pas le passage d’un compacteur ;
• soit avec un compacteur à jante lisse vibrant, réglé à faible amplitude de vibration pour les premières passes et sans vibration pour les passes de finition.
- chaque passe est effectuée longitudinalement, avec un chevauchement d’une dizaine de centimètres sur le passage précédent ;
- l’épaisseur de sable stabilisé après compactage ne doit pas être inférieure à 12 cm dans le cas d’un cheminement piétonnier non autorisé à la circulation des véhicules ;
- après compactage, un léger coup de balai sur la surface évite l’aspect lissé laissé par le compacteur et donne l’aspect sableux rustique généralement recherché. À vérifier que la planéité finale respecte la tolérance de 1,5 cm sous la règle de 3 m.
5. Curage et joints de retrait
- un produit de cure (conforme à la norme NF P 18-370) protège le sol stabilisé d’une évaporation trop rapide. Il est appliqué immédiatement après compactage par mise en place d’une feuille polyane sur la surface pendant au moins 4 jours (le temps nécessaire aussi pour que le liant agisse) ;
- pour une voie piétonne, il n’est normalement pas nécessaire de faire des joints de retrait. Dans les autres cas, des joints sont réalisés tous les 3 à 10 m ;
- arrêts et reprises de coulage : au droit de chaque reprise de coulage, le matériau déjà en place est découpé verticalement sur toute son épaisseur, afin d’éliminer la partie en biseau avant de reprendre la mise en œuvre.
Après la théorie, la pratique !
